中東情勢とナフサ高で断熱材・塗料が相次ぎ値上げ——2026年後半着工なら今、決めておきたいこと

結論から言えば、2026年後半に着工する計画なら、断熱材・塗料・ルーフィングの仕様と契約条件を「今」固めておく価値があります。中東情勢によるナフサ高騰で石油化学由来の建材が相次いで値上げされ、見積もりと着工の間にコストのズレが生じやすくなっているためです。本記事では、価格改定の全体像と、設計者・発注者が取るべき先手を実務目線で整理します。

  • 2026年4〜6月期の国産ナフサ価格は1〜3月期の約2倍・1キロリットル10万円超となり、石油化学由来の建材全域で値上げが進行している
  • 断熱材は押出法ポリスチレンフォーム系で約40%、塗料の溶剤製品で20〜30%、ルーフィングで約40〜50%と改定幅が大きく、出荷統制も同時発生している
  • 木材・鉄骨の高止まりに『三番目の波』としてナフサ由来資材が重なり、木造建築費指数は前年同月比+5.9%まで上昇している
  • 価格改定は通知から約1ヶ月で実施されるため、後半着工の計画では仕様確定・契約条件・材料手配の前倒しが有効
  • 見積有効期間と着工時期の整合、スライド条項の扱いは契約前に施工者・専門家と確認しておく

図面が固まり、見積書が届く。着工は来年の秋——そう考えていた発注者や設計担当者の机に、「価格改定のお知らせ」が積み重なっています。断熱材、塗料、シンナー、防水材。2026年、石油化学由来の建材を中心に価格改定が続き、着工のタイミングに影響し始めています。

この記事では、いま何が起きているのかをメーカー公式発表と公的統計で確認したうえで、2026年後半に着工する計画なら、着工前に決めておきたいことを、仕様・契約・材料手配の三つの視点から整理します。

2026年後半、石油化学由来資材の値上げが続く——中東情勢とナフサ価格

今回の値上げの中心は、木材でも鉄でもありません。石油を精製して得られる「ナフサ」です。ナフサは押出法ポリスチレンフォームなどの断熱材、塗料の樹脂、シンナー、接着剤やシーリングといった石油化学製品の原料になっています。一方、同じ断熱材でもグラスウールはリサイクルガラスを主原料に高温で溶解し繊維化した製品です(硝子繊維協会)。ナフサ価格の直接的な影響は受けにくく、値上げ要因は溶解に使う燃料費や物流費、副資材など別の項目として見る必要があります。断熱材は、押出法ポリスチレンフォーム、フェノールフォーム、ウレタン系、グラスウールなど原料系統を分けて考えるのが前提です。

2026年に入り、中東情勢の緊迫化を背景に原油・ナフサの価格が上昇しました。資源エネルギー庁は、タンカーがホルムズ海峡を事実上通れない状況が続き、2026年3月以降は中東から日本への原油輸入が大幅に減少したとして、石油備蓄法に基づき当面1カ月分(約850万キロリットル)の国家備蓄原油の放出を決定したと公表しています(資源エネルギー庁)。国産ナフサ基準価格(財務省貿易統計の石化用ナフサ輸入価格に基づく指標)は2026年1〜3月期が1キロリットルあたり65,700円で、4〜6月期は1〜3月期の約2倍となり、初めて1キロリットル10万円を超えたと報じられています(日本経済新聞)。もとになる輸入価格の月次データは財務省貿易統計で品目・月別に確認できます。

四半期ごとの基準価格の決まり方や市況の見方については、業界紙・化学工業日報の市況解説が補助的な参考になります。原料価格の上昇は建材の価格改定圧力になり得ますが、建材価格は原料比率、在庫、為替、燃料、物流、人件費、販売政策で決まるため、ナフサ価格の変動がそのまま製品価格に比例するわけではなく、反映には数ヶ月のタイムラグも生じます。

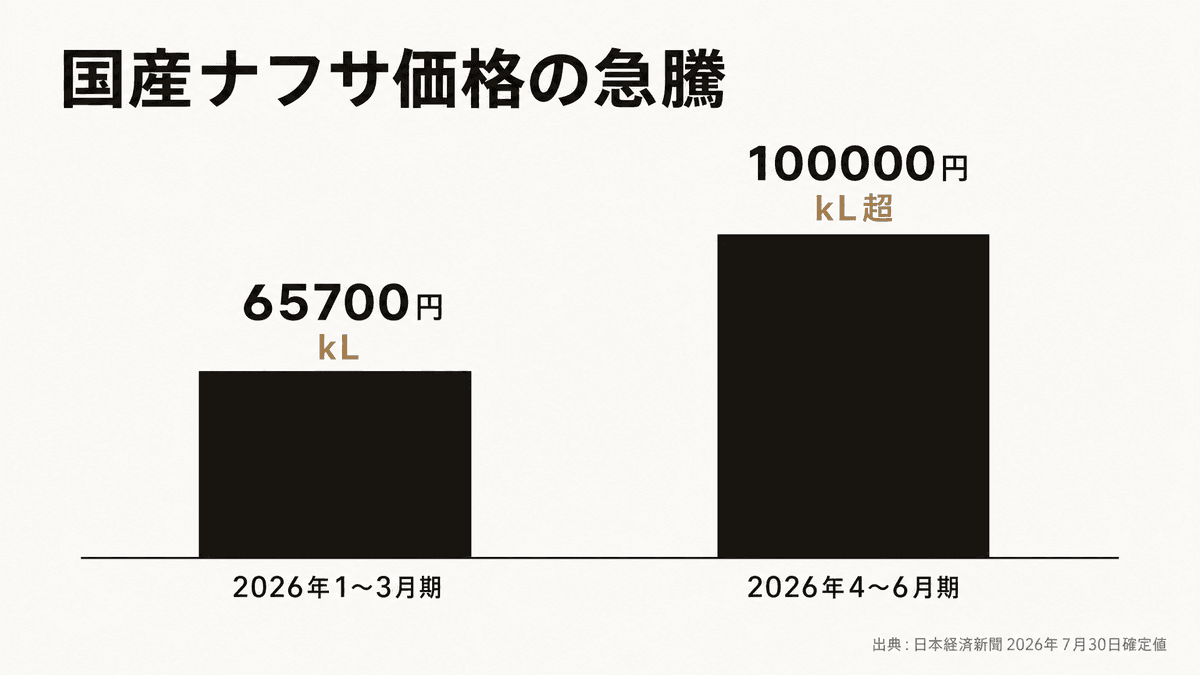

国産ナフサ基準価格が2026年1〜3月期から4〜6月期にかけて約2倍に急騰したことを示す棒グラフ
国産ナフサ価格の急騰(出典: 日本経済新聞 2026年7月30日確定値)

断熱材・塗料、主要メーカーの価格改定スケジュール(公式発表ベース)

価格改定は石油化学由来の建材に広く及んでいます。以下はメーカー公式発表で確認できた範囲で、いずれも「出荷分」基準です。改定率は品番・商流・地域で異なるため、実額は販売店経由で確認してください。

断熱材

押出法ポリスチレンフォーム系の40%という改定幅は、通常の年次値上げの水準を超えます。

塗料・シンナー

値上げと同時に供給がタイトになる局面もあり、単に高くなるだけでなく、必要な量をいつ確保できるかを販売店に確認しておく必要があります。

ルーフィング・屋根材

屋根・防水まわりでも値上げや出荷停止の動きが伝えられていますが、改定率と実施日を明記した各社公式発表は本稿の調査では特定できませんでした。田島ルーフィングは2026年4月15日付で、中東情勢の緊迫化と石油化学原料の高騰を理由とする価格改訂(対象:床材)を公表しています(同社公式)。屋根材・ルーフィングについては、改定率・実施日・数量確保の可否を施工者と販売店に個別確認するのが確実です。

資材価格の上昇局面が続く——着工費への波及タイミング

今回の値上げが厄介なのは、既存の上昇局面に重なる点です。建設物価調査会は2026年8月3日に、建設資材物価指数(7月分・建設総合・東京)が前月比0.9%上昇したと公表しています(建設物価調査会)。同会は「中東情勢緊迫化に伴う建設資材価格・需給動向」の特集ページも公開しており、指数の系列・基準年・対象地域は原典で確認できます。上昇の要因分解は公表されていないため、木材、金属、設備、人件費、石油化学由来資材など複数の要因が重なっている可能性がある、と捉えるのが妥当です。

2021〜2022年のウッドショックは木材という単品の高騰でした。今回は石油由来建材の広い範囲に影響が及ぶため、「一つの品目が落ち着けば全体が下がる」という読み方はしづらくなっています。

見積もり時と着工後でコストにズレが生じやすい局面です。今回の各社公式発表を見ると、公表から実施までは概ね2週間〜1ヶ月半(カネカ: 3月19日公表・4月1日出荷分、日本ペイント: 5月13日公表・6月1日出荷分)。半年先の着工を見据えるなら、このタイムラグを前提に段取りを組む必要があります。

所要資金の上昇トレンドを確認する——前半着工と後半着工の考え方

着工が半年ずれると総事業費はどう変わるのか。物件・地域・仕様・契約条件で結果は変わるため試算は示せませんが、公的統計から傾向は読み取れます。

住宅金融支援機構「フラット35利用者調査」では、所要資金(総額)の平均が上昇を続けています。2024年度集計表(住宅金融支援機構)では、注文住宅(土地なし)の所要資金平均は3,863万円から3,936万円へ、土地付注文住宅は4,903万円から5,007万円へと前年度から上昇しました。2025年度調査も公表されています。ただしこの統計は利用者の属性、建築地、住宅面積、土地価格、借入条件などの構成変化も反映するため、上昇分を資材高だけに帰することはできません。

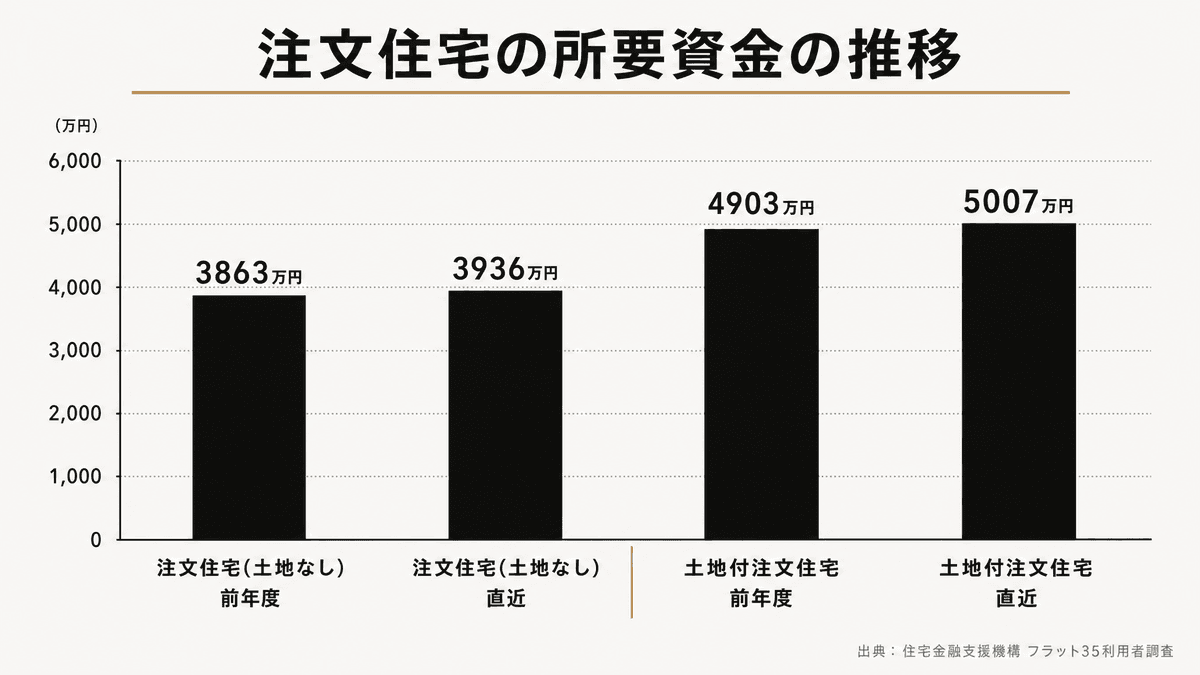

フラット35利用者調査における注文住宅と土地付注文住宅の所要資金平均の前年度比較を示す棒グラフ
注文住宅の所要資金の推移(出典: 住宅金融支援機構 フラット35利用者調査)

着工が後ろにずれることが不利になるかどうかは、見積書のどの品目が価格改定の対象か、見積の有効期間、契約上の価格変動条項、在庫・調達状況、為替や補助金・金利の動きによって変わります。必ず不利になるわけではありません。前半着工か後半着工かで迷うなら、まず「どの品目がいつ値上げされるか」を見積書に照らして確認することが判断の出発点になります。

設計者が今しておくべき4つの決定——仕様確定・契約条件・調達の順序

価格が動く局面では、決めないこと自体がリスクになります。設計の現場で有効だと考える、四つの先手を整理します。

  1. 仕様の確定を前倒しする——断熱材の種類・厚み、塗料のグレードを早期に確定し、代替品の検討も並行しておく。改定幅の大きい品目は、同等性能で影響の小さい代替がないかを設計段階で検討する。
  2. 見積の有効期間を明確にする——「見積時の価格が着工まで有効か」を契約前に確認する。有効期間が短い場合、着工時期との整合を取る。
  3. 価格変動時の取り扱いを契約で確認する——国土交通省が公表する建設工事標準請負契約約款(国土交通省)では、民間建設工事標準請負契約約款(甲)第31条に請負代金額の変更を求め得る場合が定められています。実務では、対象品目、基準とする価格・時点、発動条件(変動幅など)、根拠となる証憑、上限、協議手続をどう定めるかがポイントになります。条項の具体化は弁護士等の専門家に相談のうえ進めてください。
  4. 先行手配の是非を条件付きで判断する——改定幅が大きく供給がタイトな品目は早期発注も選択肢ですが、保管場所と保険、劣化・破損、盗難、所有権の移転時期、支払時期、キャンセル時の負担、仕様変更時の扱い、請負契約との整合を契約書で確認しないと、値上げ回避分を上回る負担が生じ得ます。

素材選びは、コストだけでなく住まいの時間の質にも関わります。たとえば経年変化を前提とした素材の考え方については、無垢の床が育てる住まいの時間についての記事も参考にしてください。仕様の確定は、価格対策であると同時に「どう暮らしたいか」を決める作業でもあります。

材料手配の前倒しと見積有効期間の確認

公表から実施まで2週間〜1ヶ月半という短さは、逆に言えば「情報を先に取れた側が選択肢を持てる」ということです。実務では、次の順序で段取りを組むと動きやすくなります。

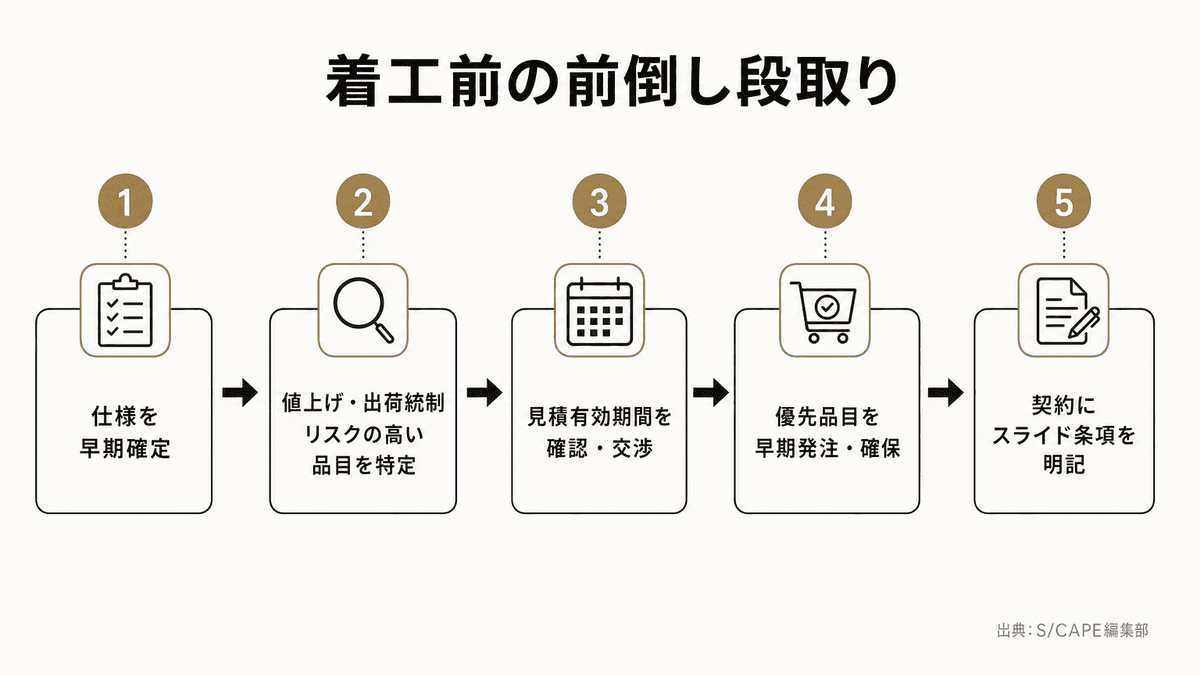

仕様確定から材料手配・見積有効期間交渉・契約までの前倒し段取りを示すフロー図
着工前の前倒し段取り(出典: S/CAPE編集部)

供給がタイトな品目は「お金を出せば買える」とは限りません。代替の効かない特殊な仕様ほど、納期と数量の確保状況を早めに確認する——これが後半着工の計画では効いてきます。ただし前倒し発注は万能ではないため、保管・所有権・支払・キャンセル時の扱いをあわせて取り決めておくことが前提です。見積の有効期間についても、施工者と「どの時点の価格を基準にするか」を文書で明確にしておくと、着工時のトラブルを減らせます。

土地や資金計画がまだ固まっていない段階でこの局面を迎えるなら、全体の進め方を早めに設計しておくことも大切です。土地の読み方や進め方については狭小敷地での光の設計に関する記事も、街と敷地を読む視点の参考になります。判断に迷う点があれば、[無料相談](/contact)で個別の状況に沿って整理することもできます。

よくある質問

Q. 断熱材や塗料の値上げは、いつまで続きますか?

時期は分かりません。原料・燃料・物流・為替が絡むため、見通しを断定できる材料はありません。財務省貿易統計のナフサ輸入価格や、建設物価調査会の建設資材価格・需給動向、各メーカーの公式リリースを継続的に確認するのが現実的です。

Q. 見積もりを取った価格は、着工まで有効ですか?

見積の有効期間はメーカーや施工者によって異なります。今回の価格改定は公表から実施までが短いケースが多いため、「有効期間」と「着工時期」の整合を契約前に確認しておくことをおすすめします。

Q. 2026年後半に着工予定です。今すぐ何をすべきですか?

まず仕様(断熱材の種類・厚み、塗料のグレード、屋根材)を早期に確定し、改定対象と数量確保に不安がある品目を特定してください。そのうえで見積の有効期間を確認し、先行手配の可否を保管・所有権・支払条件とあわせて検討し、契約における価格変動時の取り扱いを施工者・専門家と相談することが有効です。

よくある質問

時期を断定することはできません。今回はナフサ(石油由来)の全域に影響が及ぶため、木材単品の高騰だったウッドショックより回復に時間がかかる可能性が指摘されています。国産ナフサ価格や国内エチレン設備の稼働状況を継続的に確認するのが現実的です。
見積の有効期間はメーカーや施工者によって異なります。断熱材・塗料は通知から約1ヶ月で価格改定されるケースが多いため、有効期間と着工時期の整合を契約前に確認しておくことをおすすめします。
まず仕様(断熱材の種類・厚み、塗料のグレード、屋根材)を早期に確定し、値上げ幅と出荷統制リスクの高い品目を特定してください。そのうえで見積の有効期間を確認し、優先度の高い材料の早期手配と契約条件を施工者・専門家と相談することが有効です。
