建築費は上昇基調——資材・人手・性能基準という三つの要因を着工前にどう読むか
建築費の上昇は一時的な高騰ではなく、資材価格・労働力不足・性能基準強化という三つの構造要因に支えられています。だからこそ着工前の資金計画は「今の坪単価」ではなく「着工時の総額」で組む必要があります。本記事では公的統計をもとに上昇の中身を分解し、相談から着工までに押さえるべき判断点を整理します。
- ◆建築費指数(東京、2015年平均=100)は2026年3月時点で木造住宅149.3、前年同月比+5.9%と上昇が続いている(建設物価調査会)
- ◆上昇は資材価格・労働力不足・性能基準強化という三つの構造要因に支えられており、短期の反転を前提にした計画は立てにくい
- ◆公共工事設計労務単価は2026年3月適用で全国全職種加重平均25,834円、14年連続の上昇。建設業就業者は1997年685万人から2022年479万人へ約30%減少(国土交通省)
- ◆2025年4月1日から原則すべての新築住宅に省エネ基準適合が義務化され、4号特例も縮小。性能と手続きの両面でコスト構造が変わった
- ◆着工前は「総額からの逆算」「見積の有効期限と価格変動時の取り扱い」「削らない予備費」の3点を固めることが実務的な防御線になる
土曜日の午後、テーブルに広げた住宅情報誌と、電卓と、二年前に取り寄せた見積書。「あのときの金額で、まだ建つだろうか」——そう口にした瞬間、ご夫妻の表情が少し曇る。設計のご相談で、いま最も多く交わされる会話のひとつです。
建築費の上昇には、資材価格、労働力、性能基準という性質の異なる要因が重なっています。将来の価格は資源価格・為替・需給・政策によって動きますが、少なくとも短期で大きく戻ることを前提にした計画は立てにくい局面です。この記事では、国土交通省の政府統計と、民間の専門機関が公表する指数を区別しながら上昇の中身を確認し、相談から着工までのどの段階で何を決めておくべきかを整理します。
指数が示す上昇の中身
まず、数字の出どころを確認しておきます。建築費指数を公表している建設物価調査会は一般財団法人であり、この指数は政府統計ではなく民間の専門機関による調査です。同会の建設物価建築費指数(東京、2015年平均=100)の2026年3月分では、住宅(木造)の工事原価が前月比0.1%上昇、前年同月比では+5.9%と公表されています(建設物価建築費指数 2026年3月(概要))。用途別の水準値や他用途の前年比は、月報の該当表でご確認ください。
政府統計の側では、国土交通省の建設工事費デフレーターがあります。ただしこれは建設工事に係る「名目工事費額」を基準年度の「実質額」に変換するための指数であり、個別の公共工事の予定価格を積算する単価表ではありません。公共工事の積算に直接用いられるのは、後述の公共工事設計労務単価や資材単価、標準歩掛などです。なお同デフレーターは2026年4月分から2020年度基準に改定されており、旧2015年度基準の数値と単純比較する際は基準改定の履歴を確認する必要があります。
ここで押さえておきたいのは、指数の水準そのものより「上がっている理由」です。要因が一過性なら待つ選択にも合理性がありますが、制度や担い手に根ざした部分は戻りにくく、待つ期間の家賃や仮住まい費用も含めて比較する必要があります。
要因①:資材費は前年同月比でのプラスが続いている
建設物価調査会が公表した2025年11月分の建設資材物価指数は、建設総合の全国平均が143.9(2015年=100)で、前年同月比+3.3%。前年同月比では12カ月連続のプラスとなりました(建設資材物価指数)。日本建設業連合会の建設コスト関連統計でも、資材価格と建設コストの変化率は長期的な上昇基調で示されています。
背景として指摘されるのは、コロナ禍以降のウッドショック・アイアンショック、資源価格の高騰、円安による輸入コスト増、燃料費・電気代の上昇、国内の職人不足による労務費の反映などです。ただし、住宅一棟の建築費にそれぞれがどの程度寄与しているかを分解した公的統計はなく、要因別の影響度を一律に示すことはできません。
設計の現場では、実施設計から工事契約までの数カ月で見積額が動くことを前提に、仕様に「調整余地」を設計段階から織り込むようにしています。減額のためにやむなく意匠の骨格を崩す、という事態を避けるためです。
要因②:労務単価の上昇と担い手の減少
労務費は、公表統計で上昇を確認しやすい項目です。国土交通省が2026年2月17日に公表した令和8年3月から適用する公共工事設計労務単価は、全国全職種加重平均で25,834円、前年度比+4.5%。法定福利費相当額の加算などの措置を行った平成25年度(2013年度)の改定から14年連続の引き上げで、初めて25,000円を超えました(国土交通省 報道発表)。平成25年度に算出方法の大きな変更があったため、それ以前の単価と直接つなげて「一貫した右肩上がり」と読むことはできません。

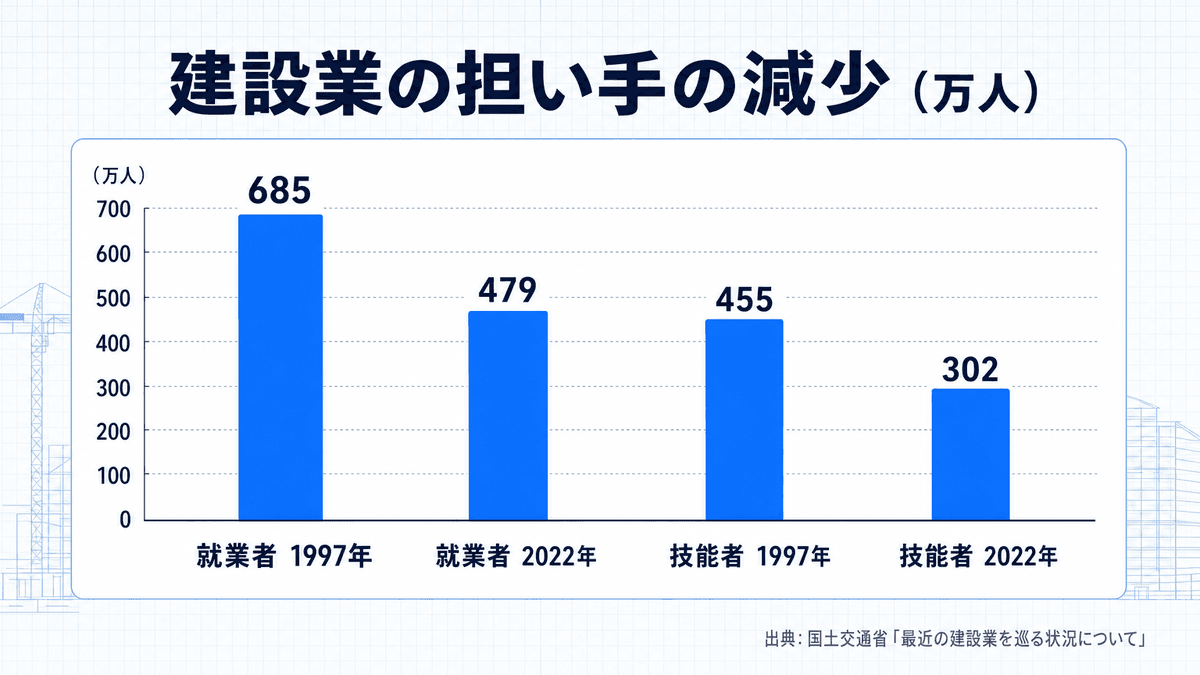

担い手そのものも減っています。国土交通省の資料によれば、建設業就業者数は1997年のピーク685万人から2022年には479万人へ約30%減少し、技能者は455万人から302万人へ約34%減少しました。年齢構成も、2022年時点で55歳以上が35.9%を占める一方、29歳以下は11.7%にとどまります。

将来の担い手については、日本建設業連合会の「建設業の長期ビジョン2.0」(2025年7月)が、2035年度に必要となる技能労働者393万人に対し、このままでは264万人にとどまり約129万人が不足するとし、生産性向上と新規入職者の確保で埋める必要があるとしています(日建連 長期ビジョン)。処遇改善の仕組みとしては、技能や就業履歴を登録する建設キャリアアップシステム(CCUS)があり、国土交通省の資料によれば2026年3月末時点で技能者約181万人、事業者約30.9万社が登録しています(CCUSの利用状況)。技能・経験に応じた処遇につなげることを目的とした制度で、現在は普及の段階にあります。
加えて、2024年4月からは建設業にも時間外労働の上限規制が適用されました。工期は以前より余裕をもって組まれる傾向にあり、工期の長期化は現場経費の増加を通じて総額に影響します。労務費の上昇は需給だけでなく制度・働き方の変化にも支えられており、下がる方向の力は働きにくいと考えるのが現実的です。
要因③:省エネ・構造審査という制度コスト
三つめは制度要因です。2025年4月1日から、原則としてすべての新築住宅・非住宅に省エネ基準への適合が義務付けられました。あわせて木造戸建ての建築確認では、いわゆる「4号特例」が縮小され、2階建て以上または延べ面積200㎡超は「新2号建築物」として審査省略制度の対象外となり、構造関係規定等が審査・検査の対象になります。平屋かつ200㎡以下の「新3号建築物」は、従来どおり審査省略が残ります(国土交通省 周知資料)。
ただし、新2号のすべてに構造計算書が必要になるわけではありません。2階建て以下かつ延べ面積300㎡以下(平屋200㎡以下を除く)は壁量計算・四分割法・N値計算といった仕様規定で確認し、延べ面積300㎡超の木造には新たに許容応力度計算が義務付けられます(国土交通省 法制度説明資料)。省エネについても、省エネ適合性判定が不要なのは新3号建築物に限られ、住宅で仕様基準等を用いる場合は適判手続きが省略され、建築確認審査と一体で適合が確認されます(国土交通省 建築物省エネ法)。規模と方法によって提出図書は変わりますが、いずれにせよ設計・審査の手間は増え、工期にも影響します。
性能は住まいの快適性と光熱費に直結する投資ですから、コスト増と一括りにするのは適切ではありません。ただし「以前の坪単価の感覚」では届かない、という点は正確に認識しておく必要があります。
性能は数値だけで決まるものでもありません。軒の出や通風といった設計上の工夫は、設備に頼りすぎない快適さを支えます。記録的猛暑を住まいがどう凌いだかを竣工後の夏から読み解いた記事では、性能値と設計判断の関係を実例で整理しています。
もうひとつ、契約実務の変化も押さえておきたい点です。令和6年改正建設業法(令和6年法律第49号)では、2024年12月13日施行分で、価格等の変動に基づく工事内容や請負代金額の変更方法を契約書の法定記載事項に加えるとともに、請負代金や工期に影響を及ぼす事象が生じるおそれがあるときの受注者からの事前通知と、注文者が変更協議に誠実に応じる努力義務が定められました(国土交通省 解説資料)。さらに2025年12月12日には、原価を著しく下回る契約や著しく短い工期での契約の禁止、見積書の記載事項の明確化などを含む規定が施行され、改正法は完全施行となりました(国土交通省 報道発表)。資材が動いたときの取り扱いを、契約前に確認しておく意味が以前より大きくなっています。
着工前の資金計画で押さえるべき3つのチェックポイント

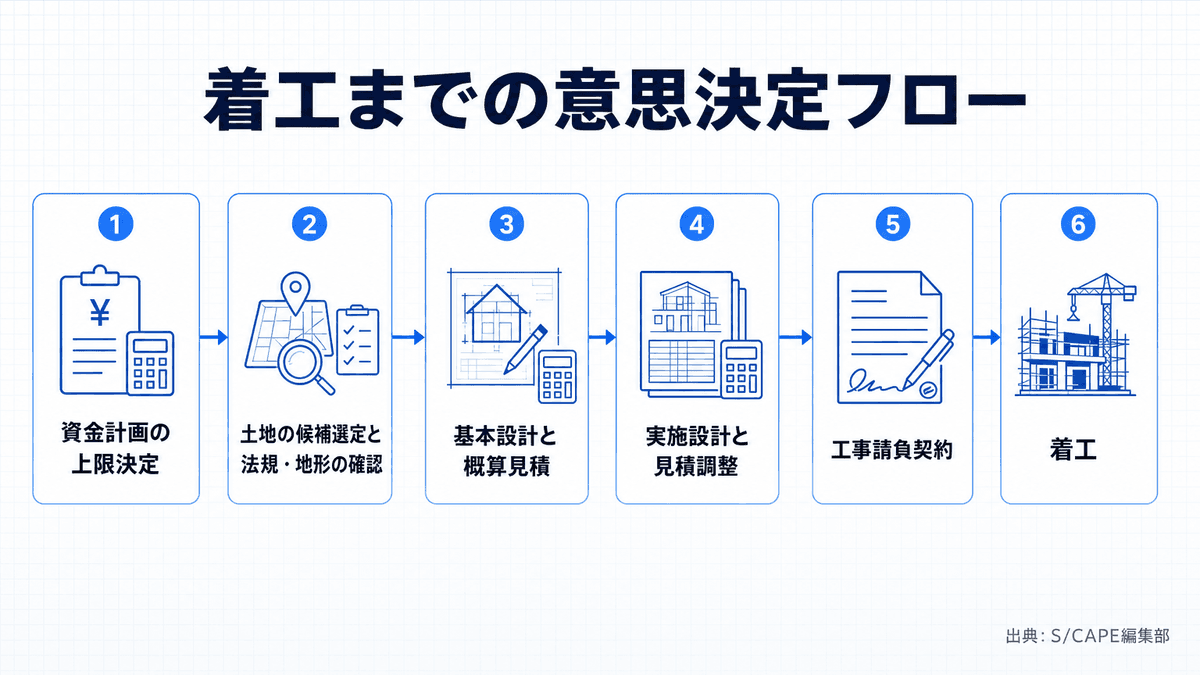

上昇局面で最も避けたいのは、「相談時の概算」と「着工時の総額」のずれです。設計事務所と建てる場合、基本設計から着工までに半年前後を要することも珍しくありません。その時間差を織り込んだ計画が必要になります。

1. 「土地+建物+諸費用」の総額から逆算する
建築費だけを見ていると、地盤補強、上下水道の引き込み、外構、設計監理料、登記や火災保険といった費用が後から乗ってきます。総額の枠を先に決め、そこから建物に配分できる額を求める順序にすると、設計途中での大幅な方針転換を避けられます。
2. 見積の有効期限と、価格変動時の取り扱いを確認する
資材物価指数が前年同月比でプラスを続けている状況では、見積が「いつの単価か」が重要です。中央建設業審議会が作成する民間建設工事標準請負契約約款(甲)は、第31条で請負代金額の変更を求め得る場合を規定しており、同約款またはこれに準拠した内容の契約書によることが基本とされています(国土交通省 建設工事標準請負契約約款)。見積の有効期限、資材価格が動いた場合の協議方法、工期変更の扱いを、契約前に文面で確認しておきます。
3. 予備費を、削らない前提で確保する
地中障害物や近隣調整など、着工後に判明する要素は必ずあります。予備費を最初から資金計画に組み込んでおけば、想定外の出費が意匠や性能の減額に直結する事態を回避できます。
土地の選定段階も、総額に大きく影響します。同じ予算でも、地形や法規の条件によって造成・基礎・構造のコストは変わります。公示地価が示す地域差の広がりを法規・地形・需要から読む視点や、未公開不動産の価格・媒介契約・仲介の仕組みも、あわせて確認しておくと判断材料が増えます。
2026年以降の見通しと、資金計画の組み立て方
将来の価格を断定することはできません。以下は編集部の見立てとしてお読みください。資材は為替・資源価格次第で上下しうる項目、労務費と性能基準は担い手不足と制度に支えられた戻りにくい項目、という整理が可能です。前者が落ち着いても後者が下支えするという想定に立てば、全体としては横ばいから緩やかな上昇という見方になりますが、これを裏づける公的な将来推計を示せるものではありません。
金利についても同様に、断定は避けるべき領域です。重要なのは、建築費と金利のどちらが動いても耐えられる枠組みを持つことです。具体的には、①借入額の上限を「いま借りられる額」ではなく「返し続けられる額」で決める、②建物の仕様に優先順位をつけ、後から更新できる部分(家具・照明・外構の一部)と、竣工時にしか決められない部分(構造・断熱・配管・開口部)を分けておく、という二点です。
竣工後に手を入れにくい要素を先に固めておく考え方は、ほかの場面でも有効です。たとえば別荘の凍結対策を竣工時の配管計画から考える記事は、「あとで足せないものに予算を置く」という判断の実例として読めます。
進めるか時期を待つかは、土地の取得状況、現在の住居費、自己資金、金利、家族の事情によって変わります。待つほうが合理的なケースもあります。判断の前提となる条件を整理するところから無料相談をご利用いただけます。
よくある質問
建築費が下がるまで待つべきでしょうか
「下がること」を前提に待つのは、根拠を置きにくい局面です。公共工事設計労務単価は2013年度の改定から14年連続で引き上げられており、2025年4月には省エネ基準適合も義務化されました。戻りにくい要因が含まれるためです。一方で、土地の取得状況、現在の住居費、自己資金、金利の見通しによっては、時期をずらす判断が合理的な場合もあります。
概算見積と最終見積で、どの程度の差を見ておくべきですか
差の幅は仕様・地盤・時期によって大きく異なるため、一律の目安を示すことは適切ではありません。重要なのは、見積の前提条件(単価の時点、含まれない工事、有効期限)を書面で確認し、予備費を計画に組み込んでおくことです。
